監修者

株式会社インシュアラ 代表取締役
金松 裕基
株式会社インシュアラ(信頼の解体レスキュー)の代表取締役社長であり、同サイトの監修者を務める金松裕基氏。 建物解体、内装解体、店舗解体を主な事業とし、その豊富な経験と専門知識を活かして「信頼」のサービスを牽引しています。代表として、また業界の専門家として、安全かつ高品質な解体工事の実現に尽力し、顧客からの厚い信頼を得ています。

監修者

株式会社インシュアラ 代表取締役
金松 裕基
株式会社インシュアラ(信頼の解体レスキュー)の代表取締役社長であり、同サイトの監修者を務める金松裕基氏。 建物解体、内装解体、店舗解体を主な事業とし、その豊富な経験と専門知識を活かして「信頼」のサービスを牽引しています。代表として、また業界の専門家として、安全かつ高品質な解体工事の実現に尽力し、顧客からの厚い信頼を得ています。
「木造25坪の家を解体したいけど、工事は何日かかる?」「どんな順番で進むの?」
木造解体は“壊して終わり”ではなく、安全対策→分別解体→搬出→整地までを計画的に進める工事です。
この記事では、木造25坪の解体工事(実例:着工1日目〜5日目で完工)の日報をもとに、各工程で何をしているのかを、1000件以上の解体工事実績がある㈱インシュアラが初めての方にも分かりやすく解説します。
木造住宅の解体工期は、道路幅・車両の出入り・残置物の量・基礎の種類・近隣環境で変わります。
ただし25坪規模なら、段取りが良い現場では1週間以内に完了するケースが多く、今回の実例は5日で完工しています。
今回の25坪木造解体は、次の順序で進みました。
「解体」と「搬出」をセットで回しながら、最後に整地・清掃で引き渡し品質を作るのがポイントです。

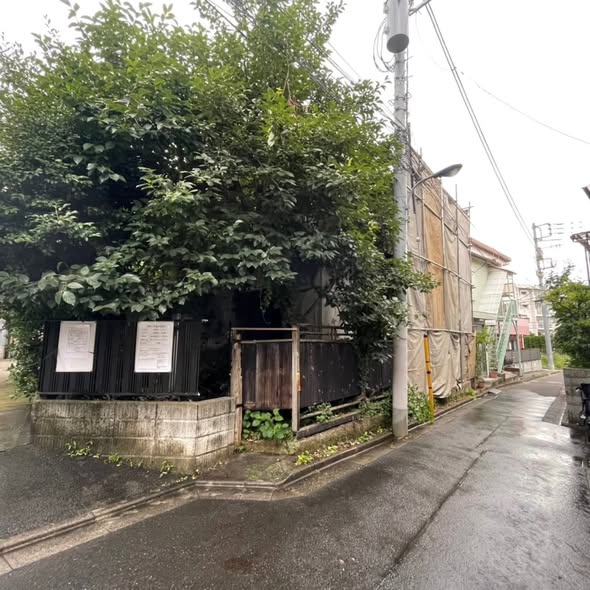

解体工事の初日は、建物を壊す前に安全な作業環境を作る日です。
足場を組むことで、職人の転落防止だけでなく、落下物や飛散物のリスクも抑えられます。
この工程の目的
養生は、粉じん・破片・騒音など、解体工事で避けにくい影響をできる限り抑えるための対策です。
特に住宅地では、養生の丁寧さが近隣トラブルの予防に直結します。
この工程の目的

2日目から、建物本体(上屋)の解体が始まります。
木造解体は“壊しながら分別する”のが基本で、分別ができるほど処分がスムーズになり、現場の安全性も上がります。
この工程のポイント
解体材(廃材)を現場に溜めすぎると、危険になり作業効率も落ちます。
そのため、解体と並行して搬出し、現場を“軽く”保つことが大切です。

内装解体は、床・壁・天井材、建具、設備などを撤去していく工程です。
この作業を丁寧に行うことで、廃材が混ざりにくくなり、結果として処分の効率が上がります。
この工程の目的
内装材は軽量に見えて量が多く、現場に残ると散らかりやすいのが特徴です。
日々搬出していくことで、作業が詰まりにくくなります。

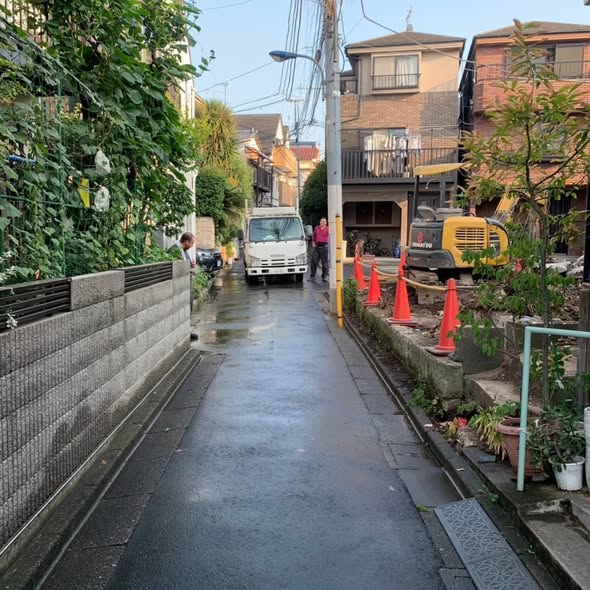

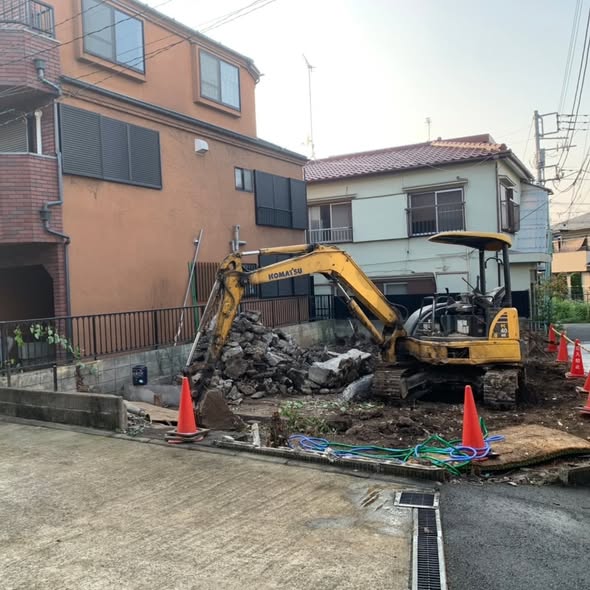

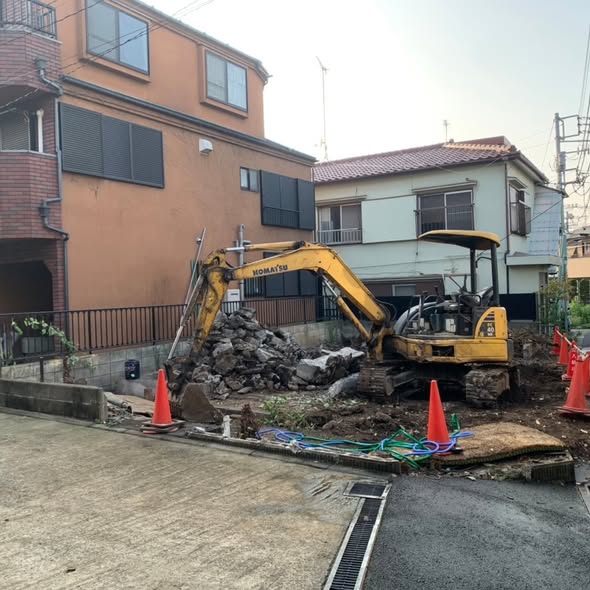

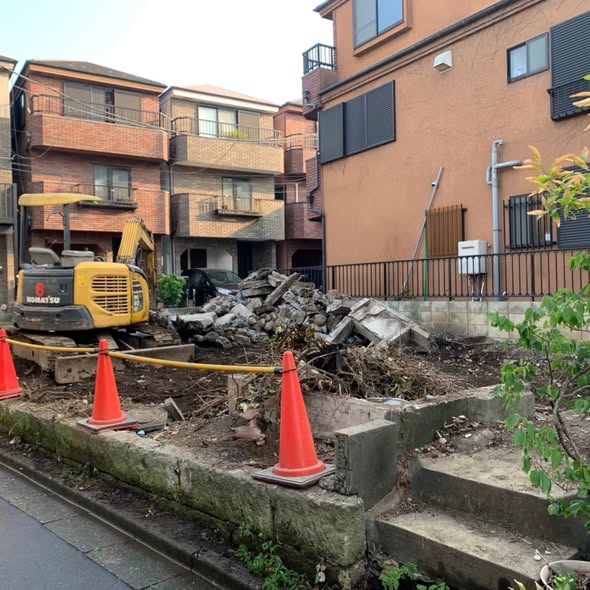

2、3日目に続き、建物解体と搬出を進める日です。
この段階では、主要な構造材が少なくなり、解体材の発生量も変化します。
取り残しがあると整地工程に影響するため、最後まで丁寧に進めます。

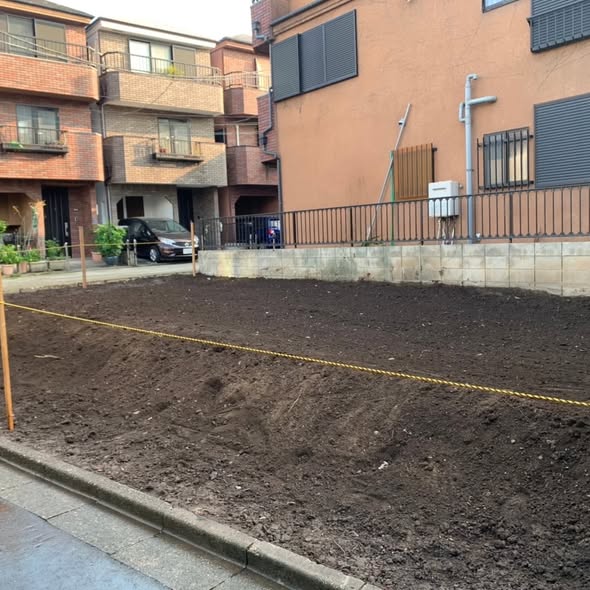

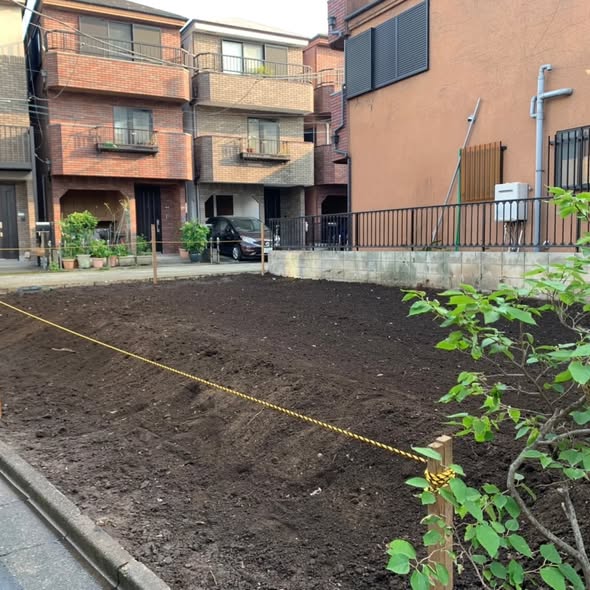

更地にするだけでなく、「次に使える土地」に整えるのが整地です。
地面を均し、危険物が残らないよう仕上げます。売却や新築、駐車場化など次の計画がある場合、整地の出来が作業性と印象に直結します。

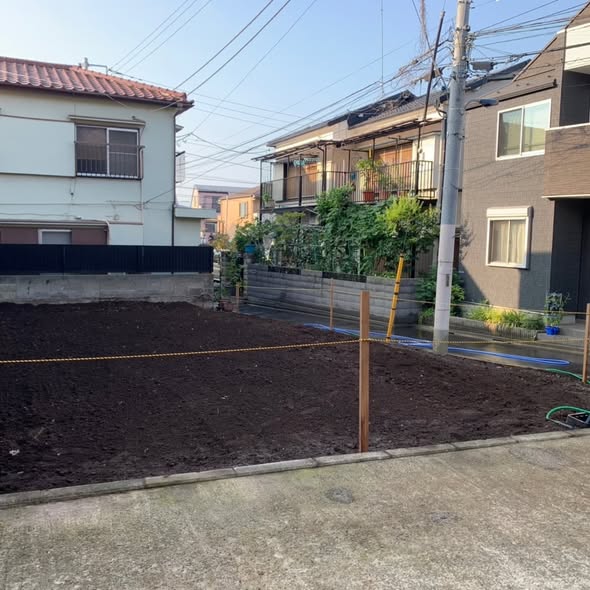

清掃は“最後の一手間”ではなく、完工品質そのものです。
釘やガラス片、細かな破片が残っていないかを確認し、周辺道路の泥落としなども含めて仕上げます。
同じ25坪でも、次の条件で工期が変わります。
「うちは何日くらい?」「追加費用になりやすい箇所は?」など、事前に把握しておくと安心です。
今回の実例では、

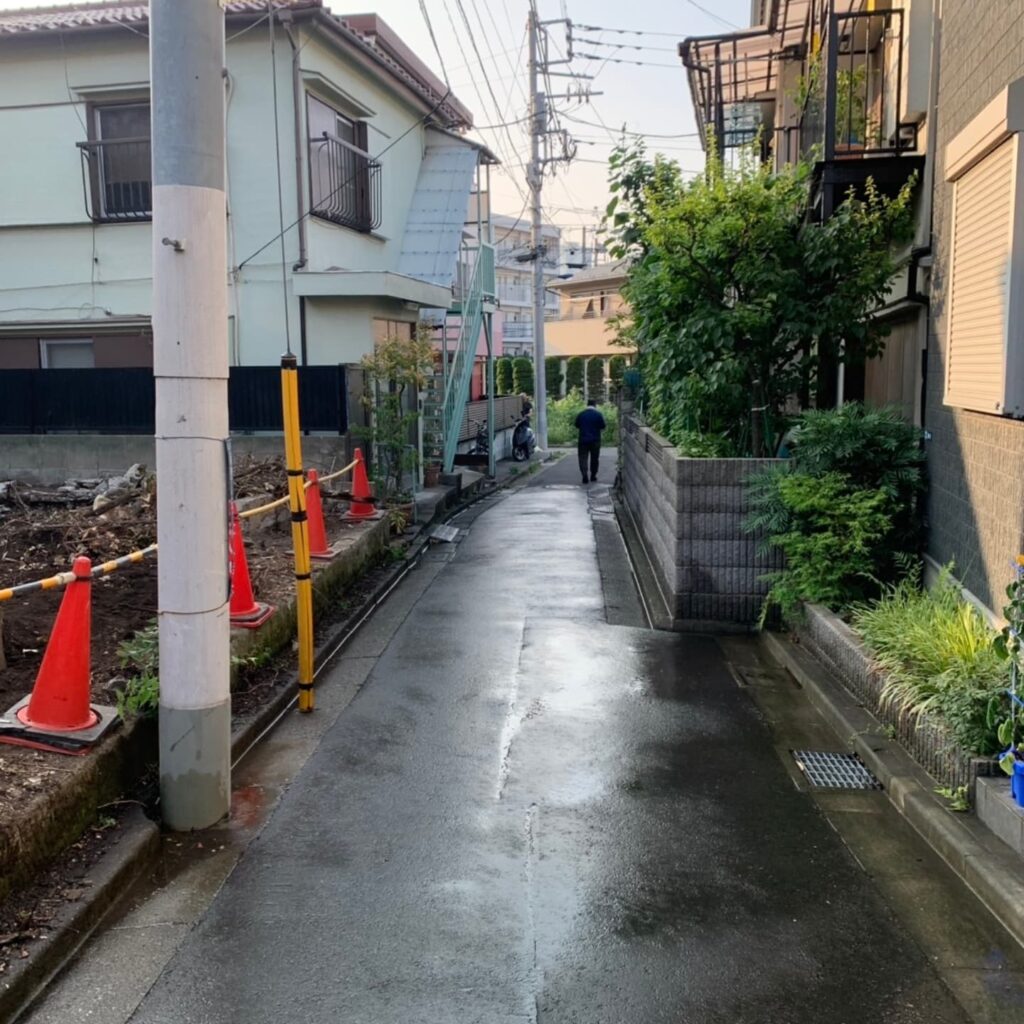

1日目:足場・養生 → 2〜4日目:解体+搬出 → 5日目:整地・清掃
という流れで完工しています。
